洁净室风管安装要求

发布时间:2022-06-03 22:03人气:

洁净室风管安装要求如下:

1. 风管安装应在土建作业完成后进行,并宜先于其他管线安装。安装人员应穿戴清洁工作服、手套和工作鞋。

2. 法兰密封垫应选用弹性好、不透气、不产尘、多孔且闭孔的材料制作。不得采用乳胶海绵、泡沫塑料、厚纸板等含开孔孔隙和易产尘、易老化的材料制作。密封垫厚度宜为5mm~8mm,一个系统中法兰密封垫的性能和尺寸应相同。不得在密封垫表面刷涂料。

3. 法兰密封垫宜减少接头,接头应采用阶梯形或企口形并避开螺栓孔(图1),也可采用连续灌胶成型或冲压一体成型的密封垫。

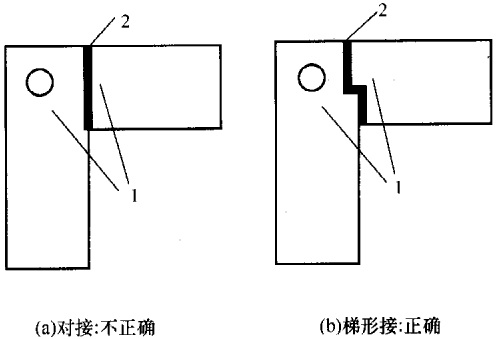

图1 法兰密封垫接头

1-密封垫;2-密封胶

      密封垫应擦拭干净后涂胶粘牢在法兰上,不得拉抻,不得有隆起或虚脱现象。法兰均匀压紧后,密封垫内侧应与风管内壁齐平。

4. 法兰上各螺栓的拧紧力矩应大小一致,并应对称逐渐拧紧,安装后不应有拧紧不匀的现象。

5. 柔性短管应选用柔性好、表面光滑、不产尘、不透气、不产生静电和有稳定强度的难燃材料制作,安装应松紧适度、无扭曲。安装在负压段的柔性短管应处于绷紧状态,不应出现扁瘪现象。柔性短管的长度宜为150mm~300mm,设于结构变形缝处的柔性短管,其长度宜为变形缝的宽度加100mm以上。不得以柔性短管作为找平找正的连接管或变径管。

6. 当柔性短管用单层材料制作时,光面应朝里。当在管内气温低于管外气温露点条件下使用时,应采取绝热措施或采用带绝热层的成品。如采用双层材料制作柔性短管,内、外表面应为光面。

7. 风管和部件应在安装时拆卸封口,并应立即连接。当施工停止或完毕时,应将端口封好,若安装时封膜有破损,安装前应将风管内壁再擦拭干净。

8. 风管在穿过防火、防爆墙或楼板等分隔物时,应设预埋管或防护套管。预埋管或防护套管钢板壁厚不应小于1.6mm,风管与套管之间空隙处应用对人无害的不燃柔性材料封堵,然后用密封胶封死,表面最后应进行装饰处理。

9. 非金属风管穿墙时必须外包金属套管。硬聚氯乙烯风管直段连接长度大于20m时,应有用软聚氯乙烯塑料制作的伸缩节,两者应焊接连接。

10. 潮湿地区的排风管应设不小于0.3%的坡度,坡向排出方向,在末端宜设凝结水收集装置。

11. 擦拭风管内表面应采用不掉纤维的长丝白色纺织材料。

12. 风管系统不得作为其他负荷的吊挂架,支风管的重量不得由干管承受,送风末端应独立设置可调节支吊架。

13. 风管绝热材料不应采用易破碎、掉渣和对人体有刺激作用的材质。
